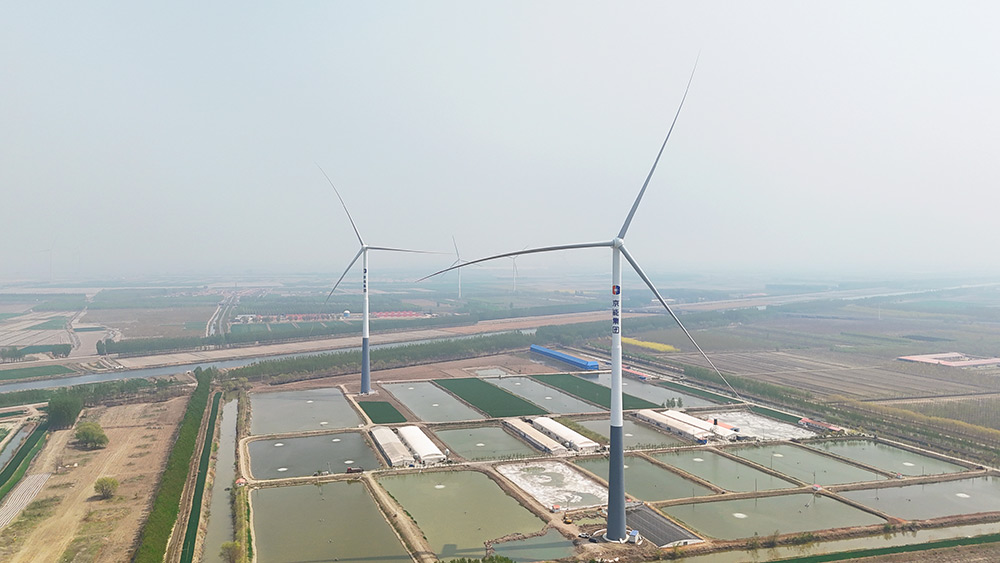

4月16日21时9分,随着矗立在渤海之滨的最后一台风机叶片开始迎风转动,清洁能源北京分公司瑞津板桥70MW集中式风电项目实现全容量并网发电。
梦起渤海:绿电绘就新蓝图
瑞津板桥项目位于天津市宁河区板桥镇,总装机容量70MW,建设8台6.25MW和4台5.0MW的风力发电机组,轮毂高度145米,配套建设3回35kV集电线路,接至峡盛东棘坨220kV升压站,与峡盛风电项目共同通过1回220kV送出线路并入国网服新220kV变电站。
在国家发展改革委、国家能源局深化新能源电价市场化改革的背景下,作为2025年6月1日前投产的存量项目,瑞津板桥项目克服多重挑战,提前一个半月成功锁定存量项目政策红利窗口期。投产后,预计年上网电量1.58亿千瓦时,相当于年节约标煤4.77万吨,减排二氧化碳13.1万吨。
党旗飘扬:红色引擎赋能绿色使命
项目建设期间,公司党委成立基层党员先锋队和青年突击队,落实“党员责任区”挂牌制,优化施工方案,管控安全质量,调度资源配置,引领党员干部和青年员工在干事创业中充分发挥先锋力量,在“急难险重新”任务中挺膺担当,以高质量党建引领工程项目高质量建设。
管理增效:精细管控铸就品质工程
基建管理团队坚持“高标准 严要求”的原则,加强项目全过程管控,实现工程品质与安全管理水平双提升。
深入落实清单化管理,针对混塔式风机施工特点,编制《混塔施工工序表》《吊装安全检查表》等专项管控清单,实现“人、机、料、法、环”风险辨识全覆盖和过程控制。
合理运用智能化管理方式,通过规范使用“清洁能源安全管理平台”小程序及在施工重点部位安装高清视频监控等手段,将“无视频不作业”管理思路融入施工全过程,确保风险管控无死角、隐患排查无遗漏。
推行标准化质量管控,制定《工程质量管理制度》《质量工艺手册》等11项制度及《项目质量工艺手册》等标准化图集,规范关键工序工艺,打造精品工程标杆。
齐心攻坚:逆势突围的“京能力量”
面对持续降雨、场地狭窄、设备供应紧张、集电线路交错且跨越路径长等复杂工况,项目团队坚持基建与生产管理一体化原则,优化设备运输路径与吊装方案,针对性解决混塔风机施工难点,提升现场作业效率。强化参建单位协调联动,动态调整施工计划,保障关键节点按期推进。
并网前,系统开展工况全维度排查、操作流程全链条梳理、应急预案多层级推演,实现“设备调试分毫不差、调度指令令行禁止、操作执行精准到位”,筑牢并网安全防线。
下一步,北京分公司将持续深耕“京津冀”主战场,在重点区域开发中开拓新局面,在空白市场上实现新跨越,加快推动更多项目落地,为新时代首都高质量发展贡献京能智慧与力量。
